郑大一附属院1号楼电梯幕墙维修改造项目

0
时间:2026-08-08 22:33:44 信息来源: 点击:22次

郑大一附属院1号楼电梯幕墙维修改造项目

郑州大学附属医院(河医院区) | 玻璃幕墙打胶 · 漏水维修 · 密封系统整体更换
一、项目概况
工程名称郑大一附属院1号楼电梯幕墙维修改造项目
工程位置郑州市·郑州大学附属医院(河医院区)1号楼电梯井幕墙
工程内容玻璃幕墙密封胶整体更换、老化胶体铲除、渗漏点排查修复、铝合金框架防腐处理
结构类型隐框/半隐框玻璃幕墙 + 铝合金龙骨框架
施工方式高空绳索吊篮作业(双绳安全体系)+ 屋面锚固平台
施工工期30天
作业特点超高层外墙作业、医院不停诊施工、多班组同步交叉作业

本项目位于郑州大学附属医院河医院区1号楼,该楼电梯井道采用玻璃幕墙围护结构。因原密封胶长期暴露于室外环境,出现严重老化、开裂、硬化脱落现象,导致多处窗边及框架节点渗漏,影响建筑使用功能与外观。本次维修对整面电梯幕墙的密封系统进行系统性更换治理:全面铲除老化失效的旧密封胶,对玻璃与铝框接缝处重新施打高性能耐候密封胶,同步排查并修复渗漏隐患节点,对锈蚀金属件做防腐处理。施工采用高空绳索吊篮作业方式,在确保医院正常诊疗秩序不受干扰的前提下完成全部作业。

二、安全施工措施
1
双绳安全体系

每名作业人员配备主绳+副绳双重悬挂系统,独立锚固于屋面结构,任一绳索失效时另一绳仍能承载保护。

2
屋面锚固验收

屋面锚固点经拉拔测试合格后方可投入使用,每日开工前复检锚固件状态,发现松动或锈蚀立即更换。

3
个人防护装备

全员佩戴双钩安全带、速差自控器、防滑手套、安全帽及反光背心,工具系防坠绳,杜绝高空坠物风险。

4
医院不停诊协调

与院方安保及后勤部门联动,设置地面警戒隔离带,避开门诊高峰时段安排大型材料吊运,保障医患通行安全。

5
天气监测机制

实时关注风速与降雨预报,风力≥5级或雷雨天气立即停止高空作业,人员撤离至安全区域。

6
应急响应预案

现场配置急救箱及通讯设备,明确紧急联络人与就近医疗通道,定期开展高空救援演练。

三、施工流程
01

现场勘察与检测

逐层检查玻璃幕墙密封胶老化程度,标记渗漏点位,绘制病害分布图

02

安全设施搭设

屋面锚固点安装、主副绳布设、吊篮/坐板调试、地面警戒区划定

03

旧胶铲除清理

用专用铲刀配合化学清除剂将老化密封胶彻底铲除,清理缝隙内残留物

04

基层处理

玻璃及铝框表面清洁干燥,贴美纹纸保护相邻区域,涂刷底涂增强粘结力

05

新胶施打

选用中性硅酮耐候密封胶,按规范厚度均匀施打,保证胶缝饱满密实无气泡

06

刮平修整

趁胶未干时用刮板将胶缝修整平整光滑,撕除美纹纸,保持线条整齐美观

07

金属件防腐

对锈蚀的铝合金压板、螺栓等金属件打磨除锈后补涂防锈漆或更换新件

08

淋水验收

完工后对重点部位进行淋水试验,确认无渗漏后撤除安全设施,工完场清交付

四、主要材料与工艺参数
材料/工艺规格/型号应用部位
中性硅酮耐候密封胶25级 高位移能力 中性固化玻璃与铝框接缝全断面密封
底涂处理剂硅烷偶联类底涂铝型材及玻璃粘结界面预处理
防锈漆环氧富锌底漆 + 聚氨酯面漆锈蚀铝合金压板、螺栓防腐翻新
高强度尼龙绳Φ16mm 破断拉力≥3000kg高空作业主绳/副绳悬挂系统
坐板/吊篮专业外墙作业坐板 配防翻转装置作业人员高空操作平台
美纹纸低粘度易剥离型胶缝两侧遮蔽保护
铲刀/清缝工具不锈钢铲刀片 + 清缝钩旧胶铲除及缝隙清理
五、现场图集

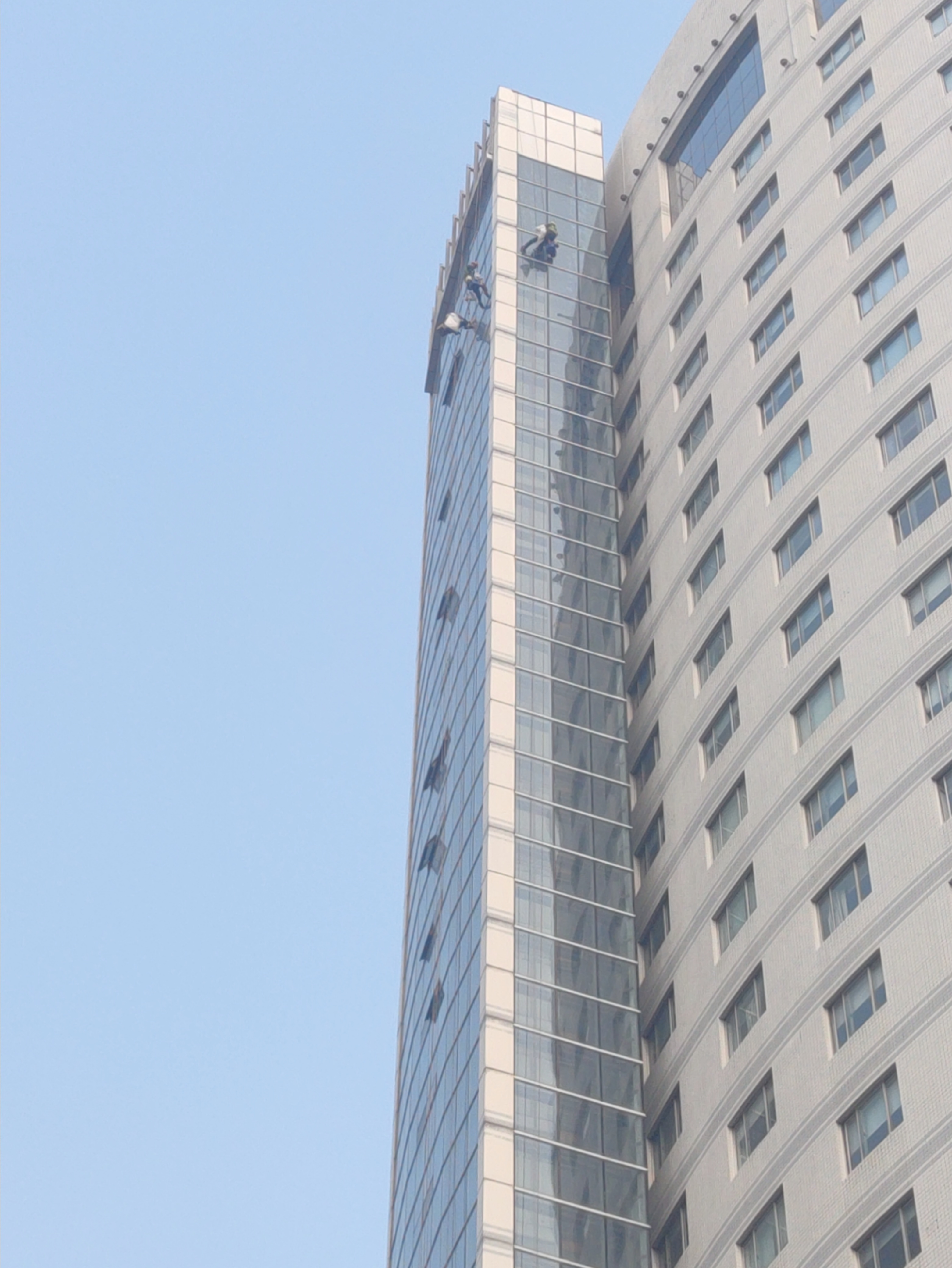

郑大一附院1号楼电梯井幕墙全貌
1. 郑大一附院1号楼电梯井幕墙全貌

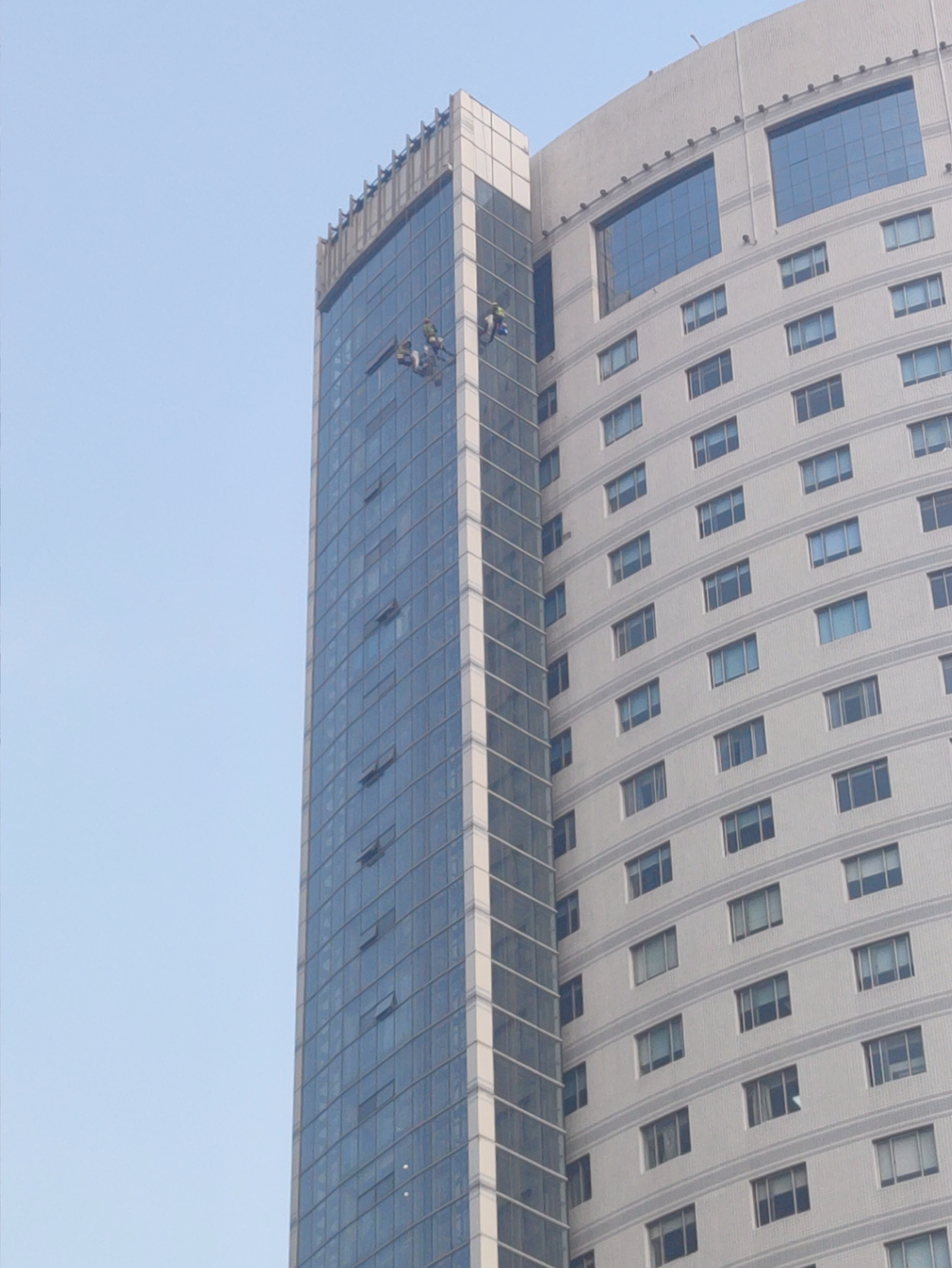

电梯井幕墙远景——可见多层作业面
2. 电梯井幕墙远景——可见多层作业面

幕墙仰拍视角——作业高度直观呈现
3. 幕墙仰拍视角——作业高度直观呈现

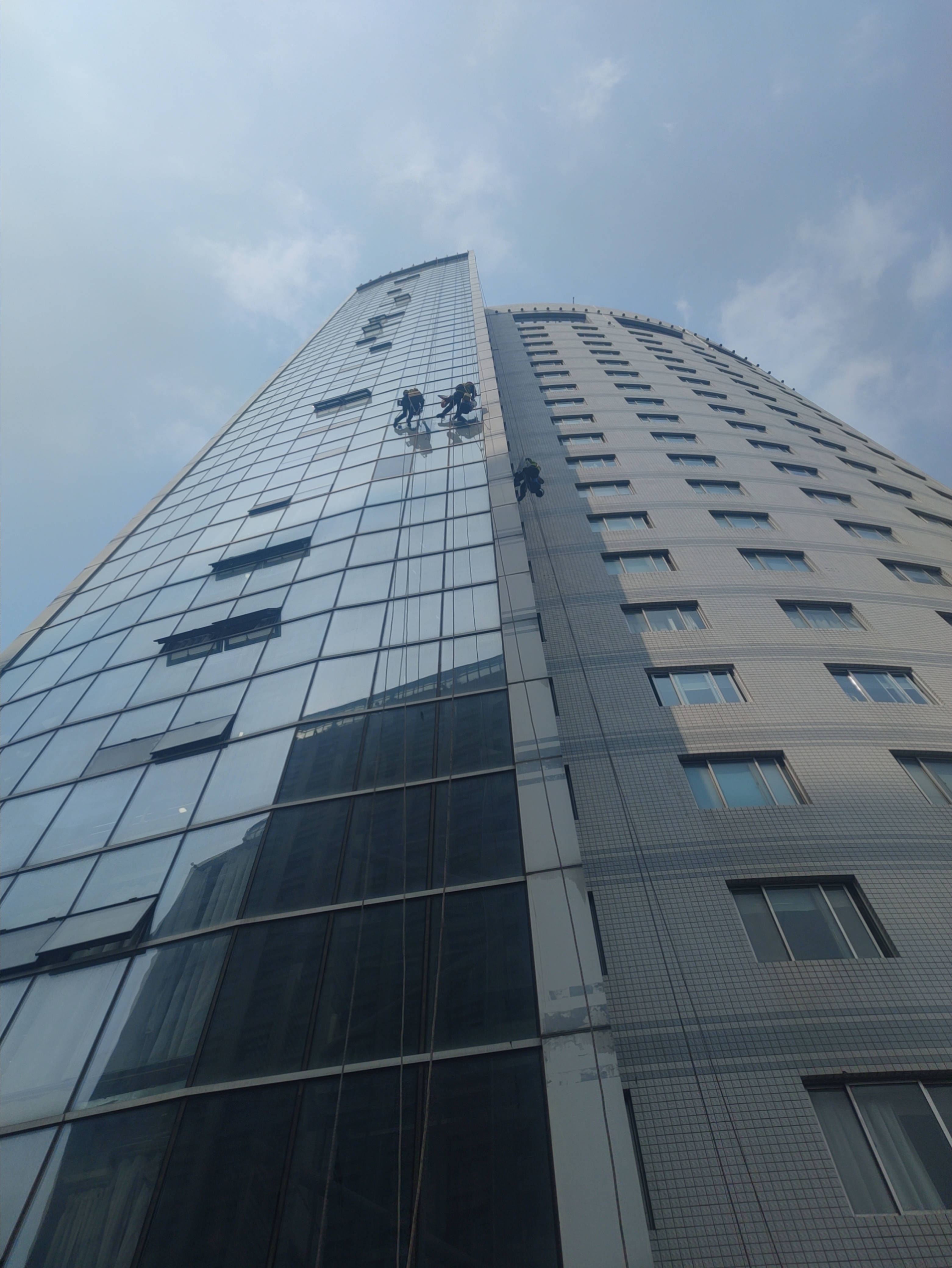

低角度仰拍——幕墙整体规模
4. 低角度仰拍——幕墙整体规模

屋面锚固点特写——主副绳安全体系
5. 屋面锚固点特写——主副绳安全体系

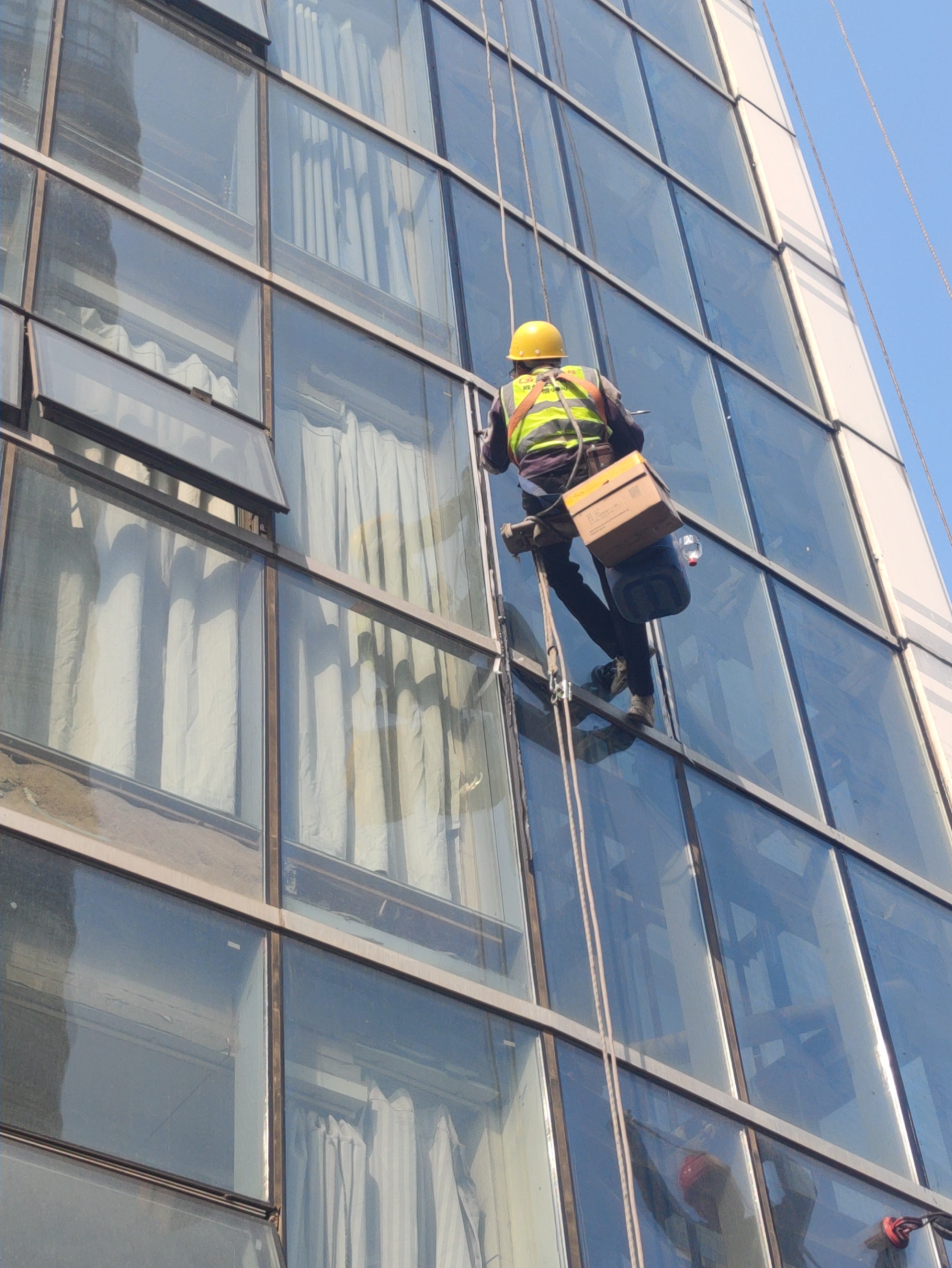

作业人员在吊篮上开展打胶施工
6. 作业人员在吊篮上开展打胶施工

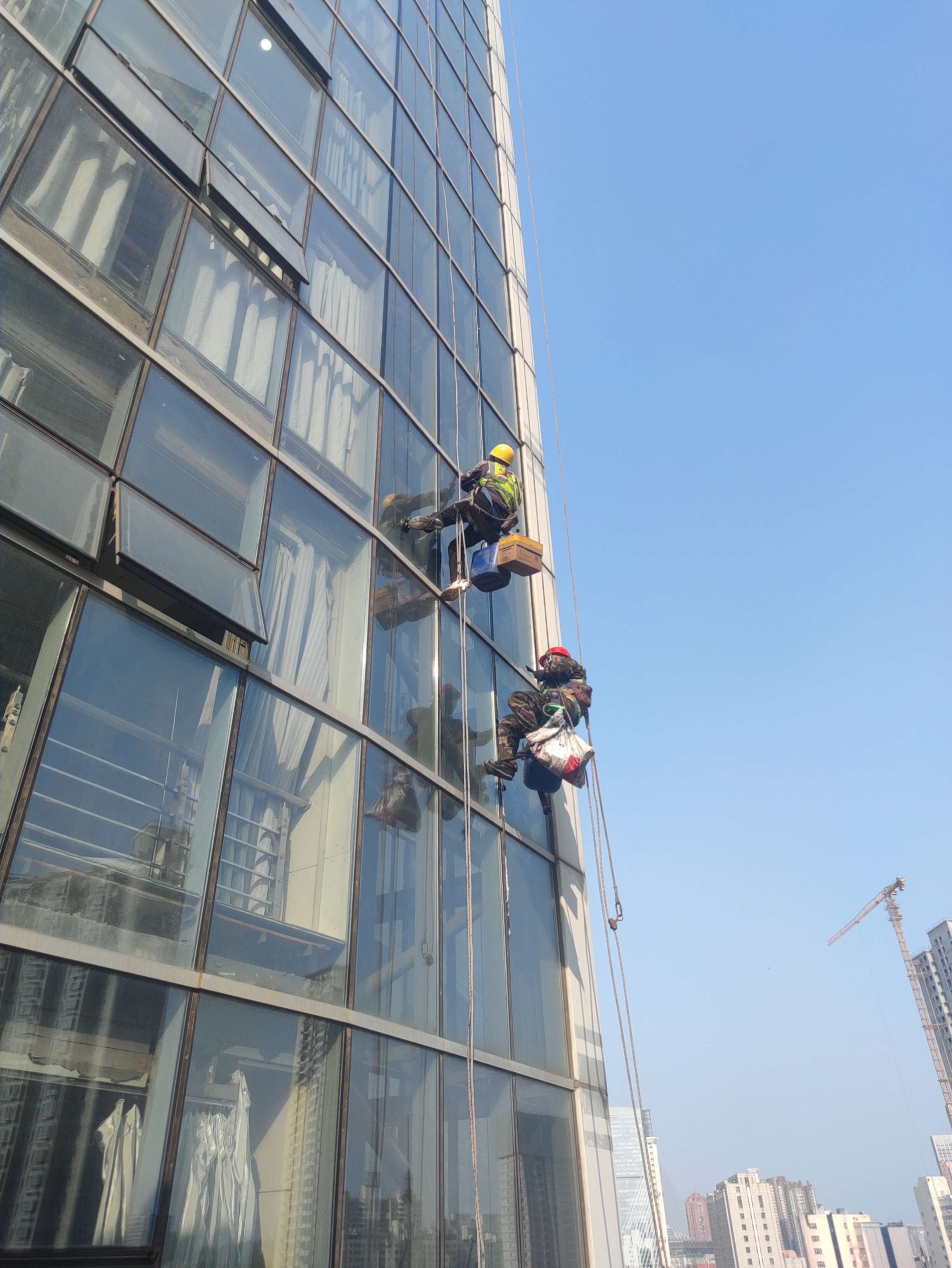

两名工人同步作业——提高施工效率
7. 两名工人同步作业——提高施工效率

工人正在铲除老化的旧密封胶
8. 工人正在铲除老化的旧密封胶

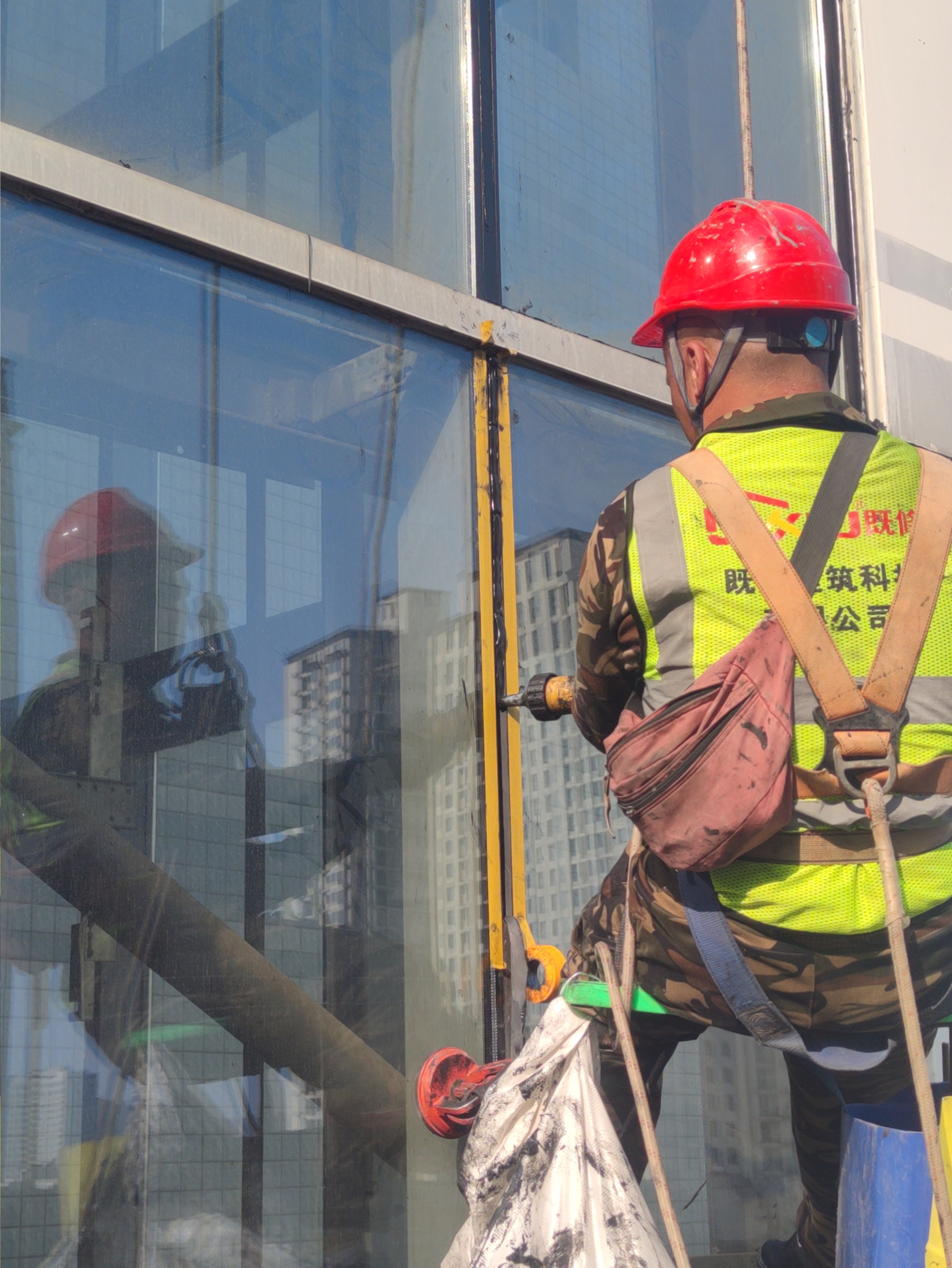

工人使用电钻拆除固定压板
9. 工人使用电钻拆除固定压板

旧胶铲除后的玻璃表面状态
10. 旧胶铲除后的玻璃表面状态

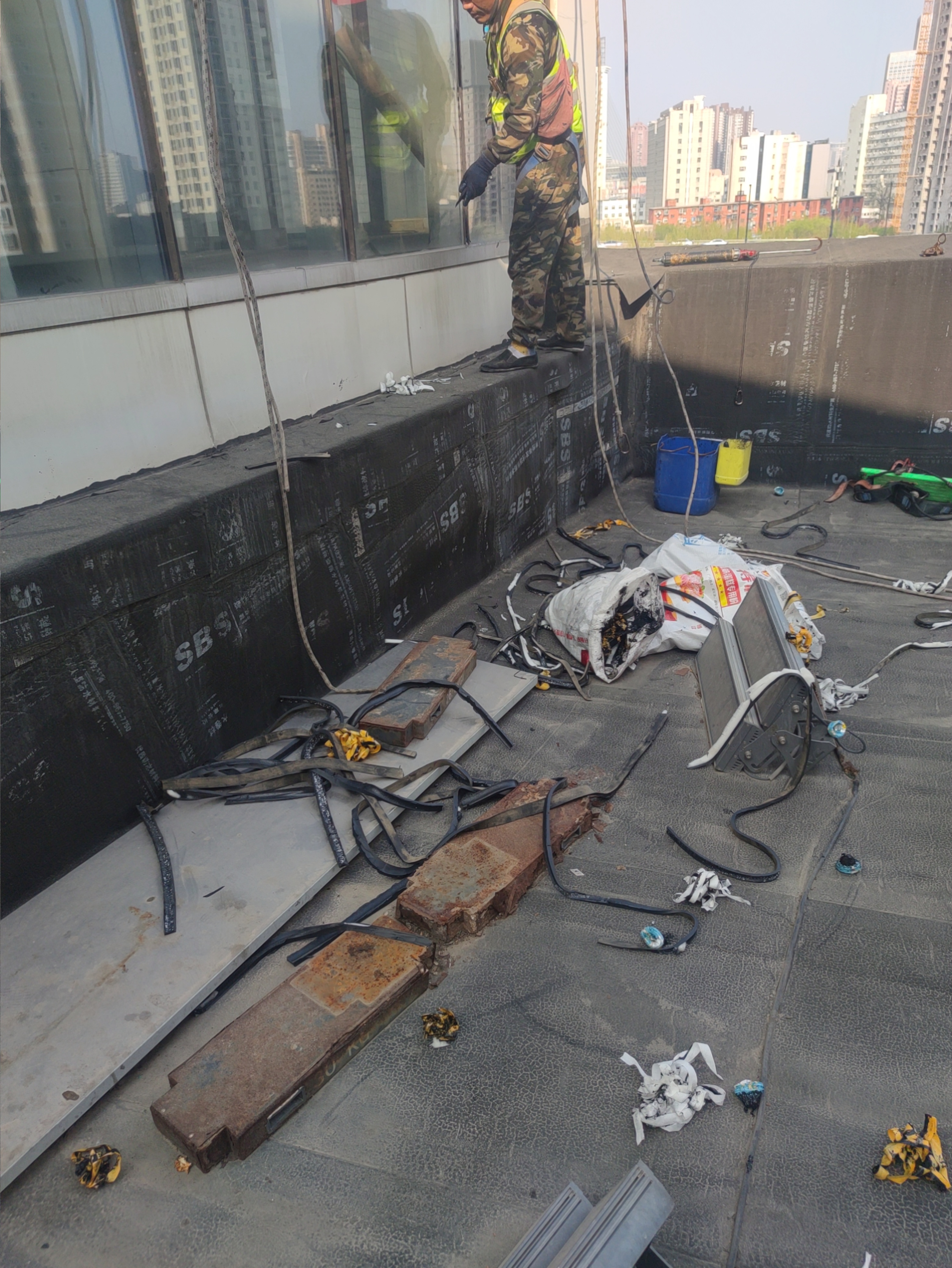

屋面堆放拆除下来的旧胶条和锈蚀金属件
11. 屋面堆放拆除下来的旧胶条和锈蚀金属件

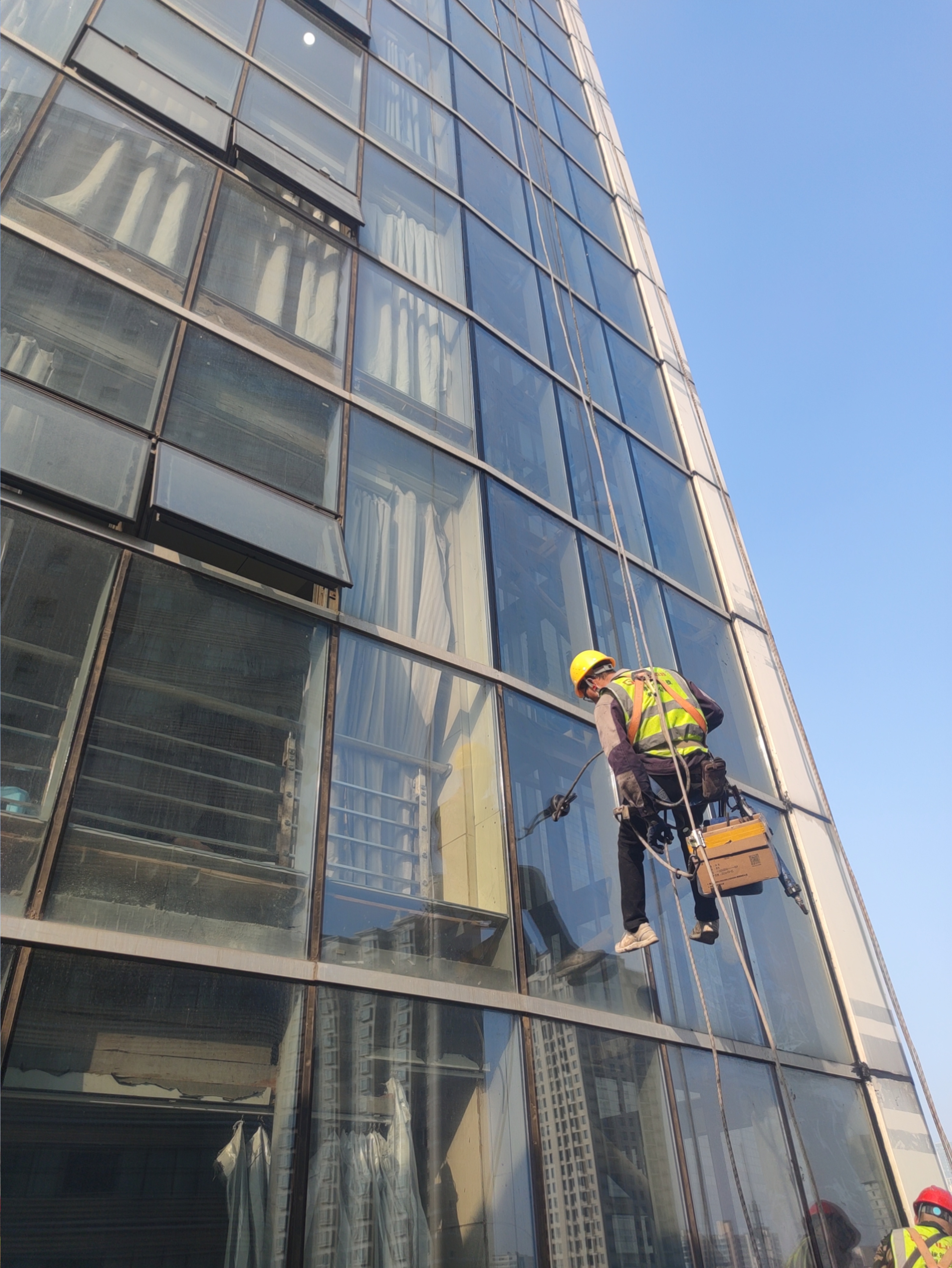

工人沿幕墙立面下降至下一作业段
12. 工人沿幕墙立面下降至下一作业段

工人正在施打新的密封胶
13. 工人正在施打新的密封胶

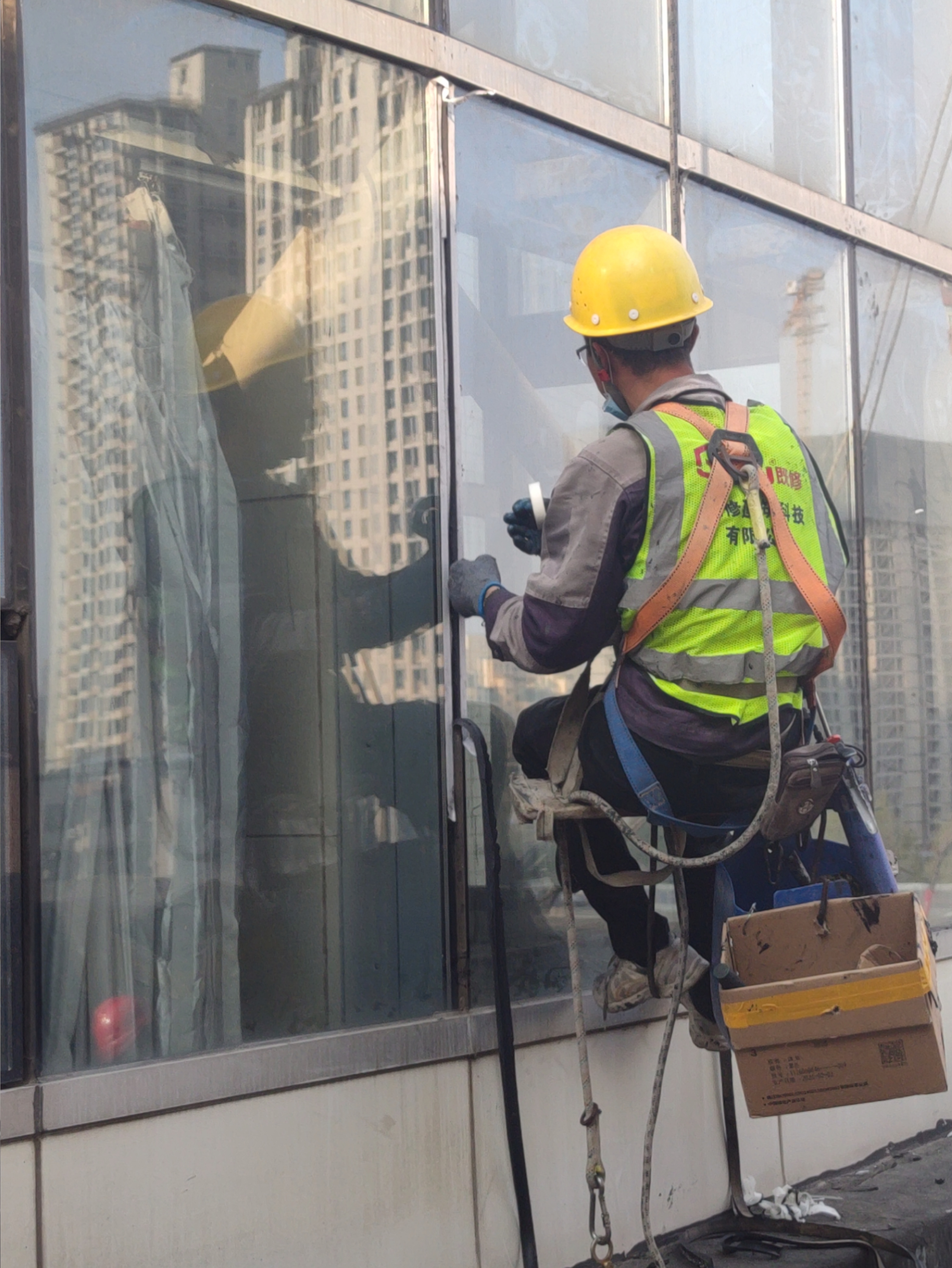

新胶施打细节——胶缝饱满均匀
14. 新胶施打细节——胶缝饱满均匀

工人使用电动工具处理铝框节点
15. 工人使用电动工具处理铝框节点

屋面绳索锚固端部特写
16. 屋面绳索锚固端部特写
三名工人同时在不同高度作业

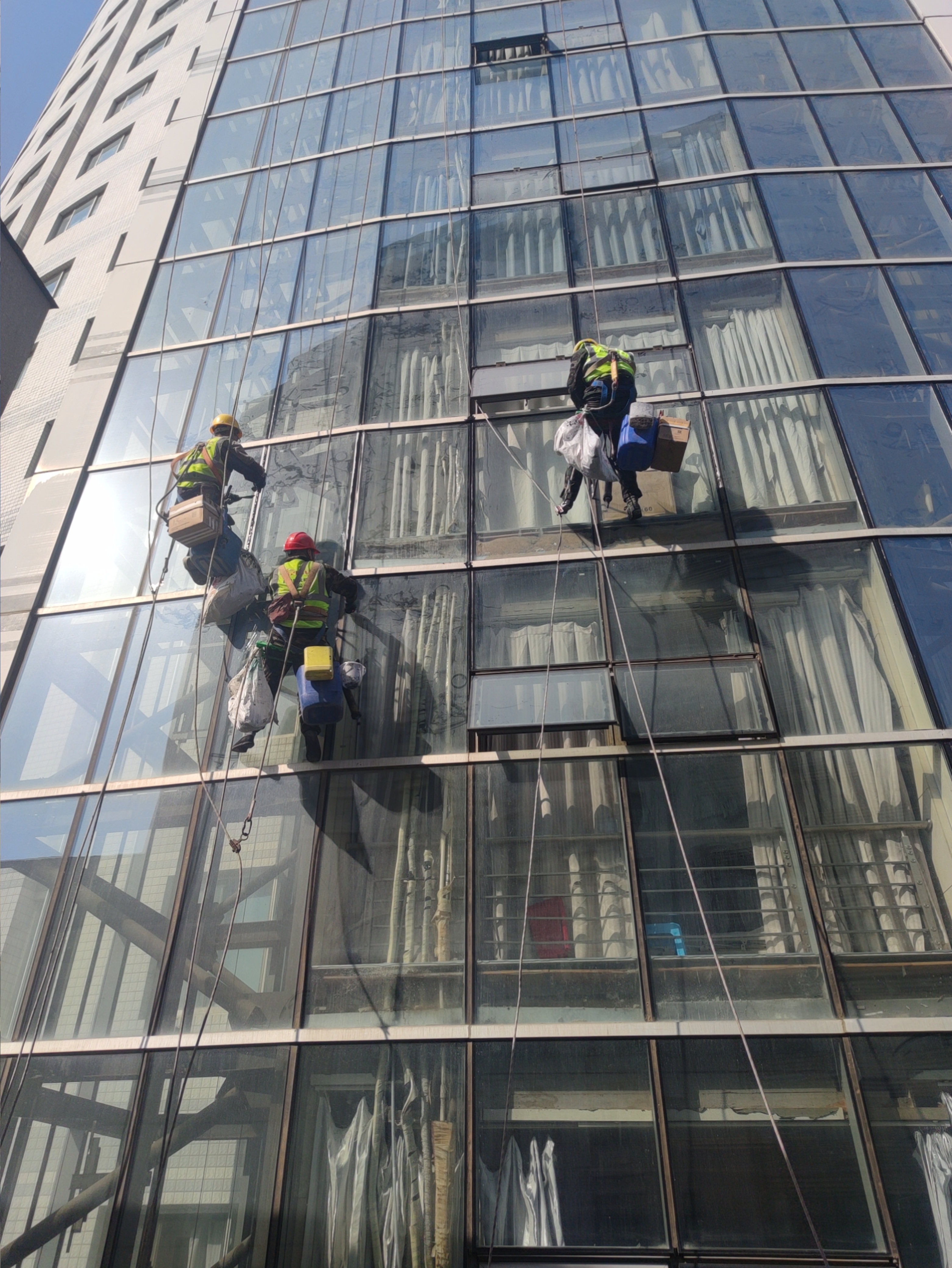

17. 三名工人同时在不同高度作业

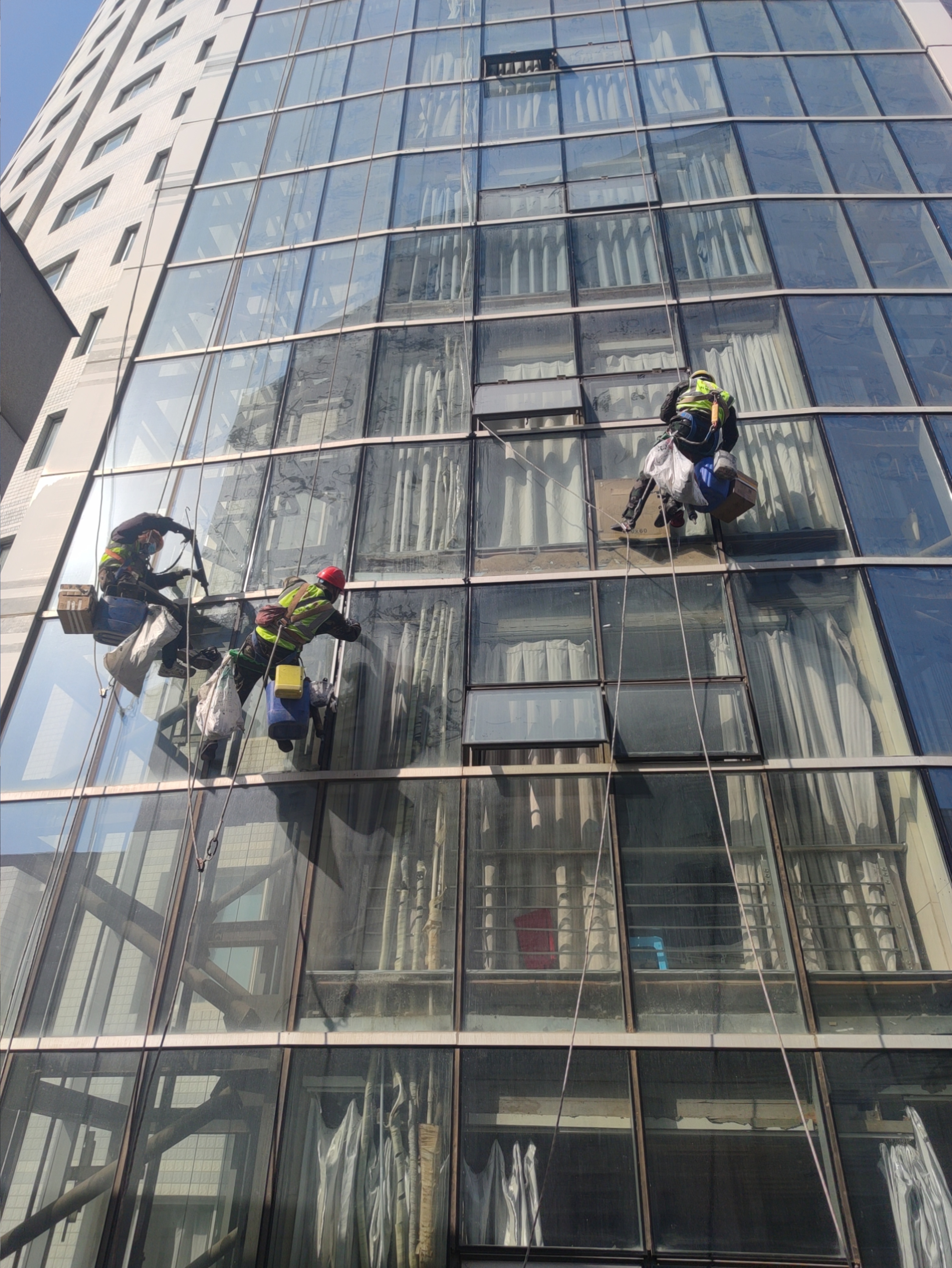

多班组协同施工全景
18. 多班组协同施工全景

底部收尾作业——接近地面层
19. 底部收尾作业——接近地面层
六、完工亮点
✓ 采用25级高位移中性硅酮密封胶,抗紫外线老化性能优异,使用寿命显著延长
✓ 建立主绳+副绳双保险安全体系,全程超高空作业零安全事故
✓ 与医院后勤紧密配合,30天工期如期完成,未影响正常诊疗秩序
✓ 同步完成锈蚀金属件防腐处理,从根源上消除二次渗漏隐患
✓ 淋水验收一次性通过,所有渗漏点位全部根治,业主满意度高
✓ 施工过程规范有序,水印相机全程记录,可追溯可复查
