2025–2026年湖州烟草德清仓库外立面改造项目
一、项目概况Project Overview
项目名称:2025–2026年湖州烟草德清仓库外立面改造项目
项目地点:浙江省湖州市德清县 · 湖州烟草专卖局德清卷烟配送中心
施工单位:既修建筑科技(既修建筑修缮技术)
施工内容:屋面旧彩钢瓦拆除与新瓦铺装、钢结构除锈加固、外墙旧板拆除与新板安装、天沟及落水系统更换、整体外立面焕新
主要材料:0.5mm 厚高耐候彩钢瓦、50mm 厚玻璃棉保温层、0.4mm 厚氟碳涂层外墙板、304 不锈钢自攻钉、热镀锌钢檩条
施工难点:改造期间需保证仓库正常运营,原有物资进出不受影响;屋面高空作业面积大,需严格做好临边防护与天气管控;新旧结构搭接处防水节点处理精细度要求高。
二、安全施工措施Safety Measures
高空作业双钩安全带
屋面及外墙作业人员全程挂设双钩安全带,做到"高挂低用",移动时确保一个挂钩始终有效。
移动式剪刀车作业平台

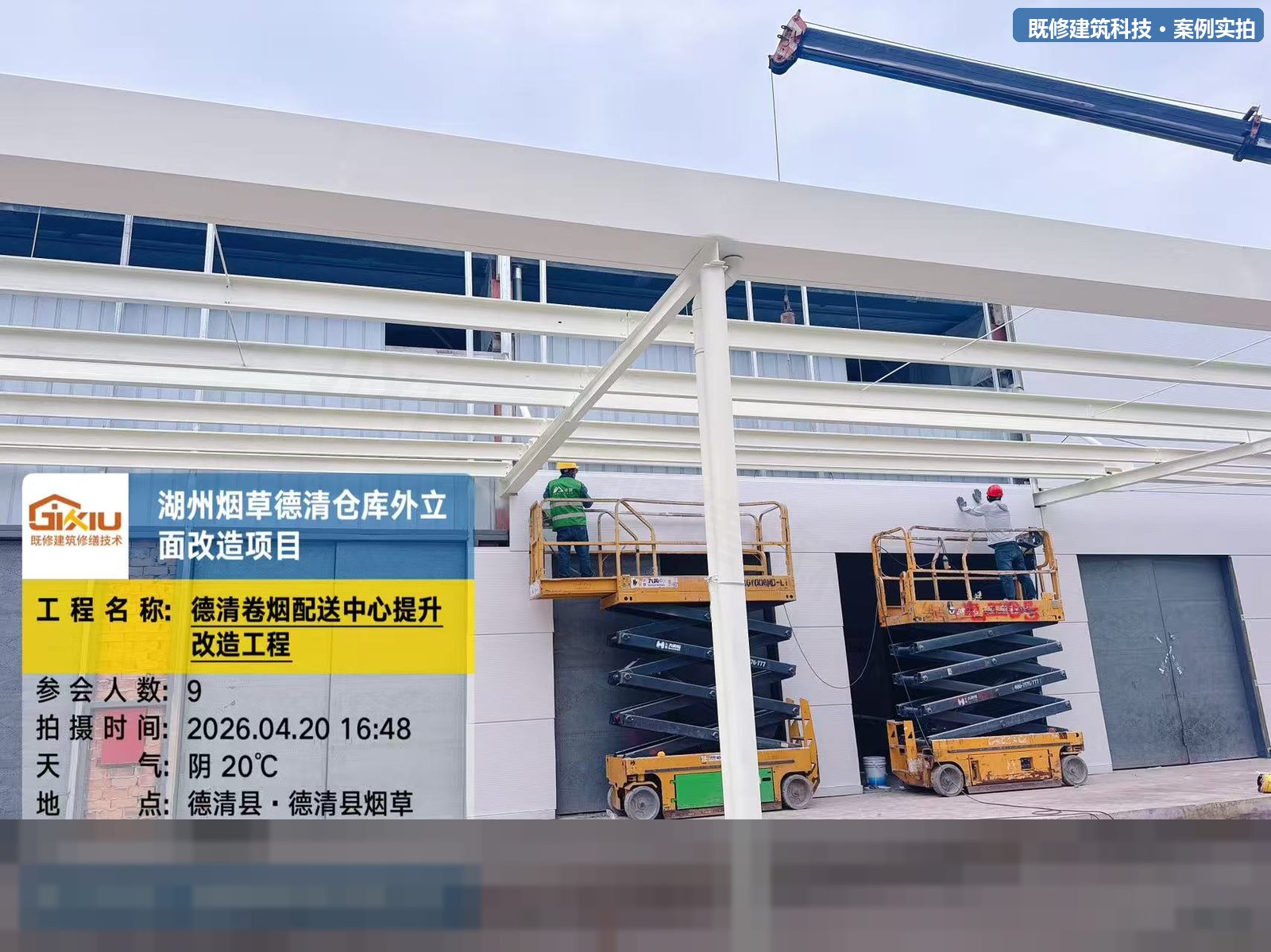

外墙板大面积高空作业统一采用 8–12m 自行式液压剪刀车,平台四周带护栏,作业人员佩戴安全帽、护目镜、防滑鞋。
屋面临边防护
屋面四周搭设高度 ≥ 1.2m 防护栏杆,立杆间距 ≤ 2m,张挂密目安全网;洞口部位加设硬质盖板与警示牌。
现场围挡与警示

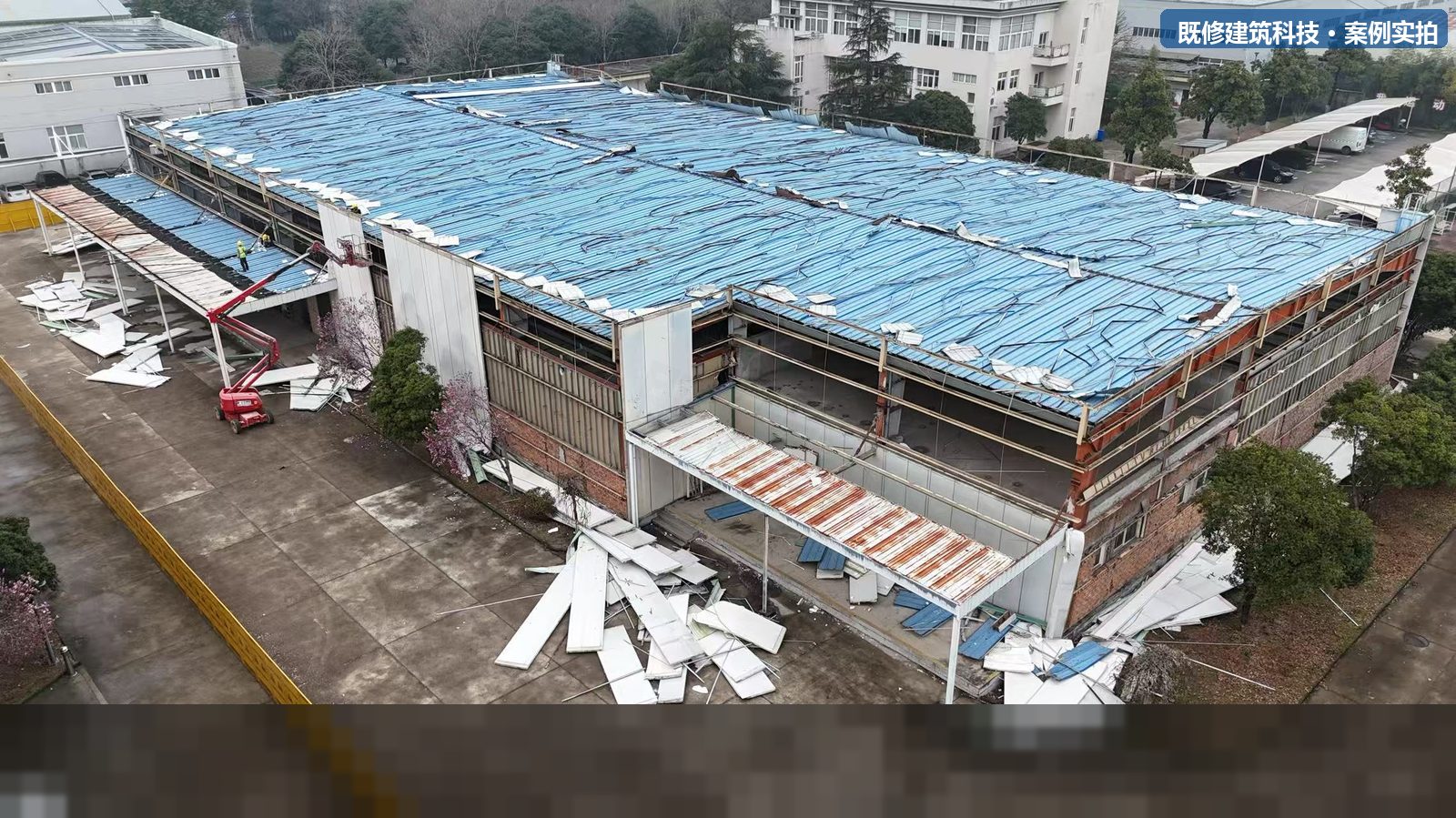

施工区域使用 2.0m 高彩钢板围挡全封闭,夜间设警示灯;作业区与办公区、物资通道设置硬质隔离。
天气管控
5 级以上大风、雨雪、雷电天气禁止所有高空作业;夏季高温错峰作业(避开 11:00–15:00),配备防暑降温药品。
持证上岗与班前交底
所有高空作业人员持《高处作业证》上岗,电工、电焊工持特种作业证;每日班前 15 分钟进行安全技术交底。
临时用电三级漏保
施工现场临时用电严格执行"三级漏电保护",每台设备独立开关箱,电箱上锁并由专人管理。
动火与防火措施
焊接作业办理动火证,配置灭火器与接火盆;彩钢瓦铺设避开明火作业,屋面配备消防水带与灭火器。
三、施工流程Construction Flow

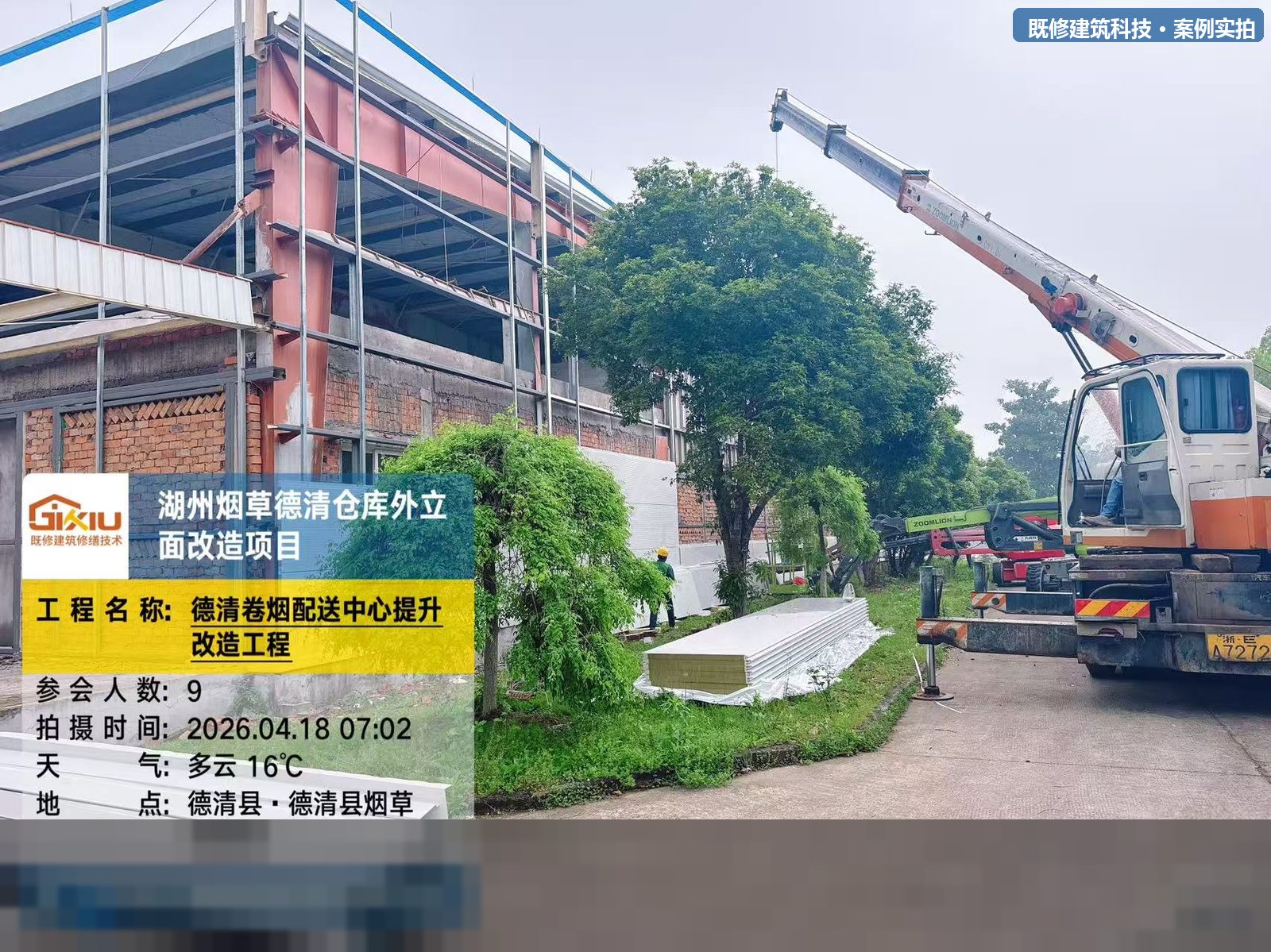

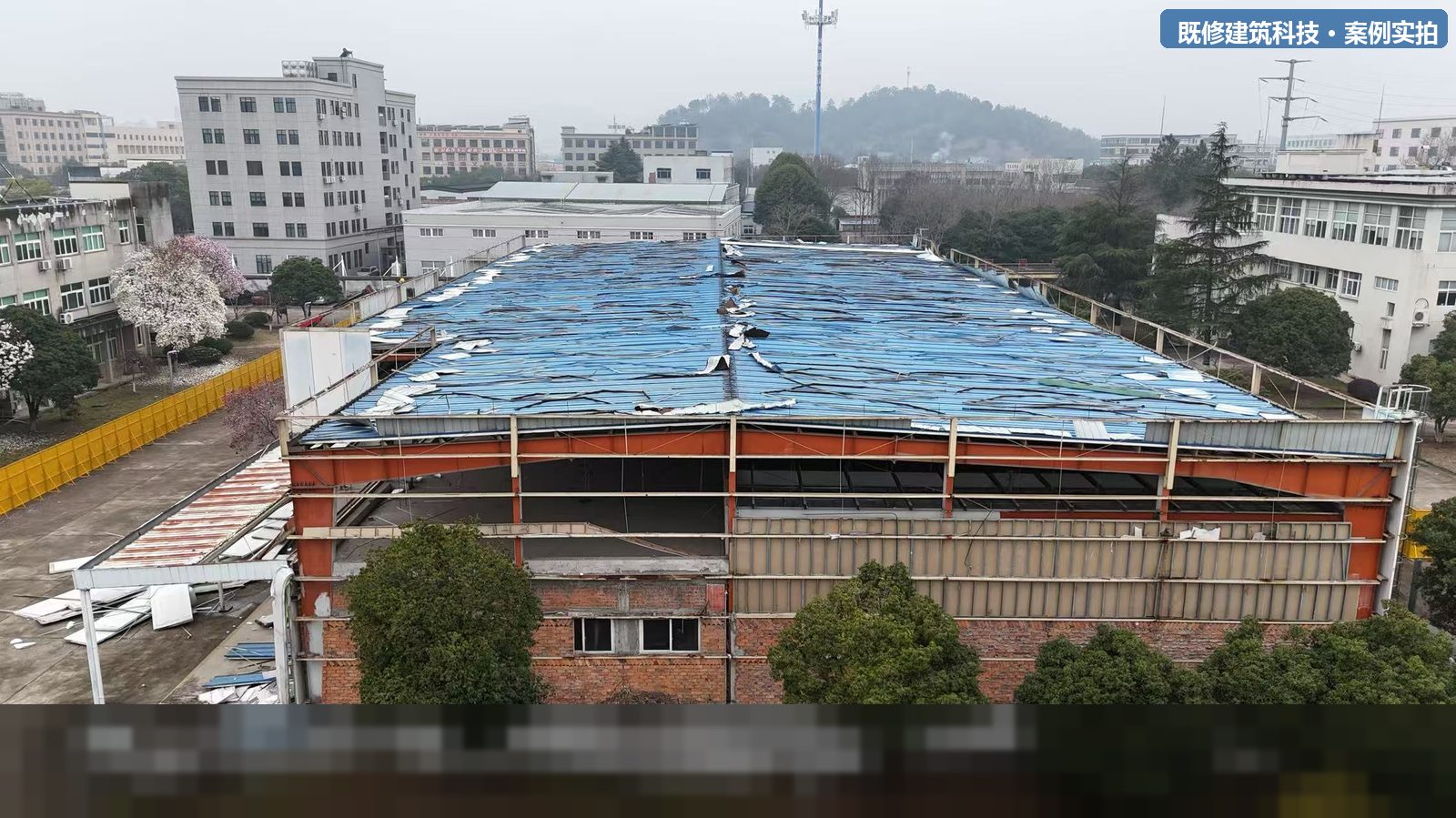

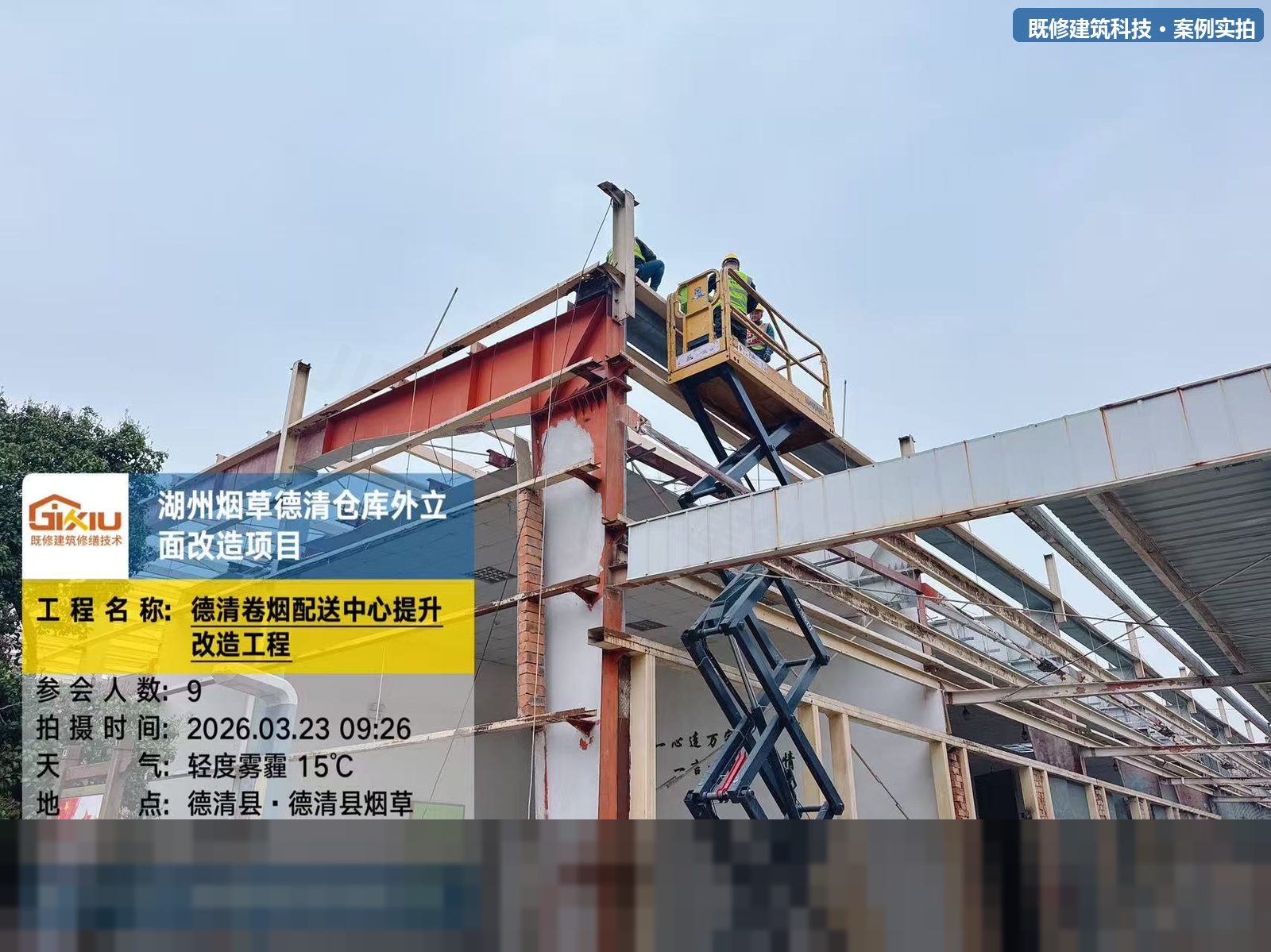

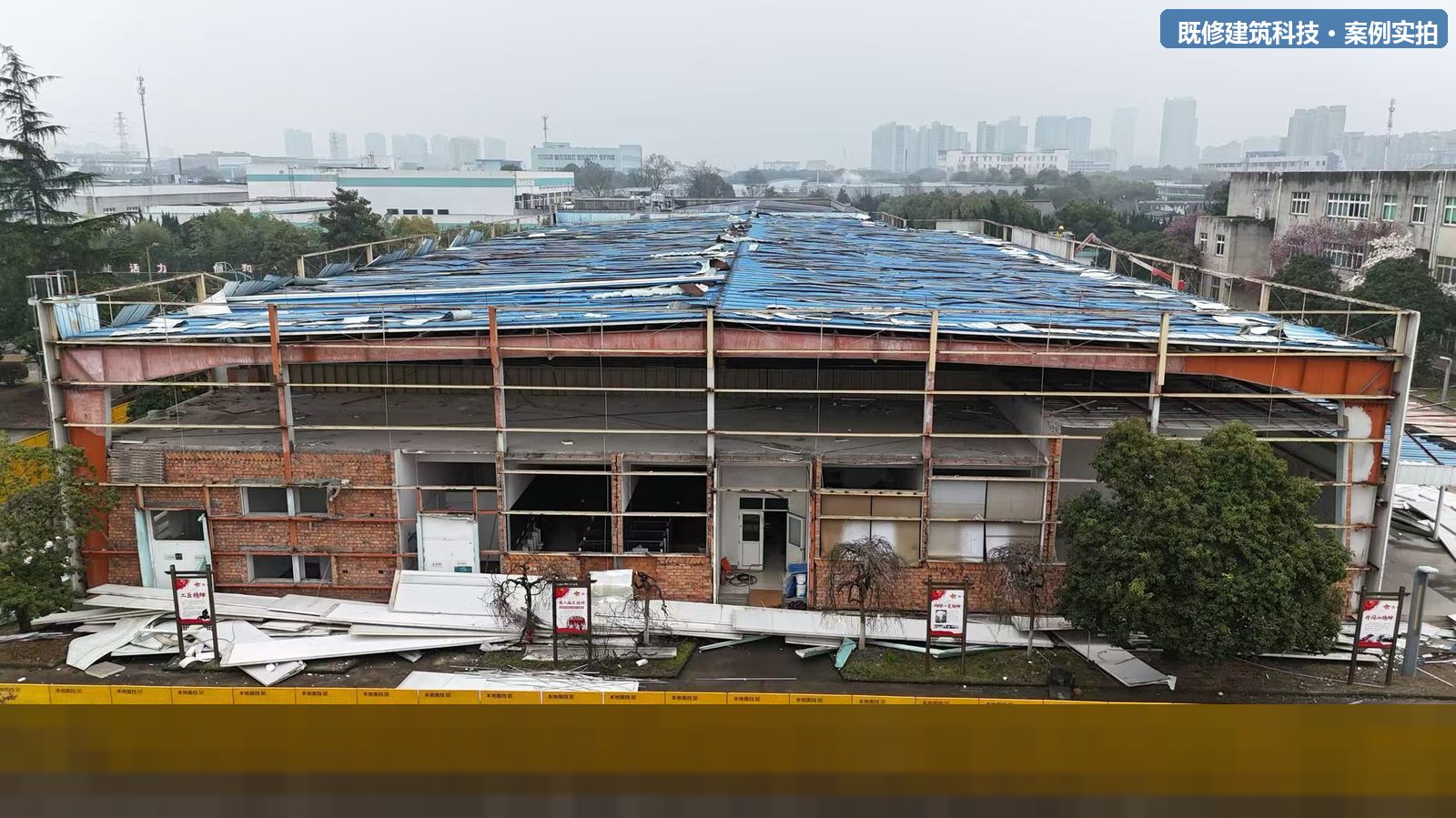

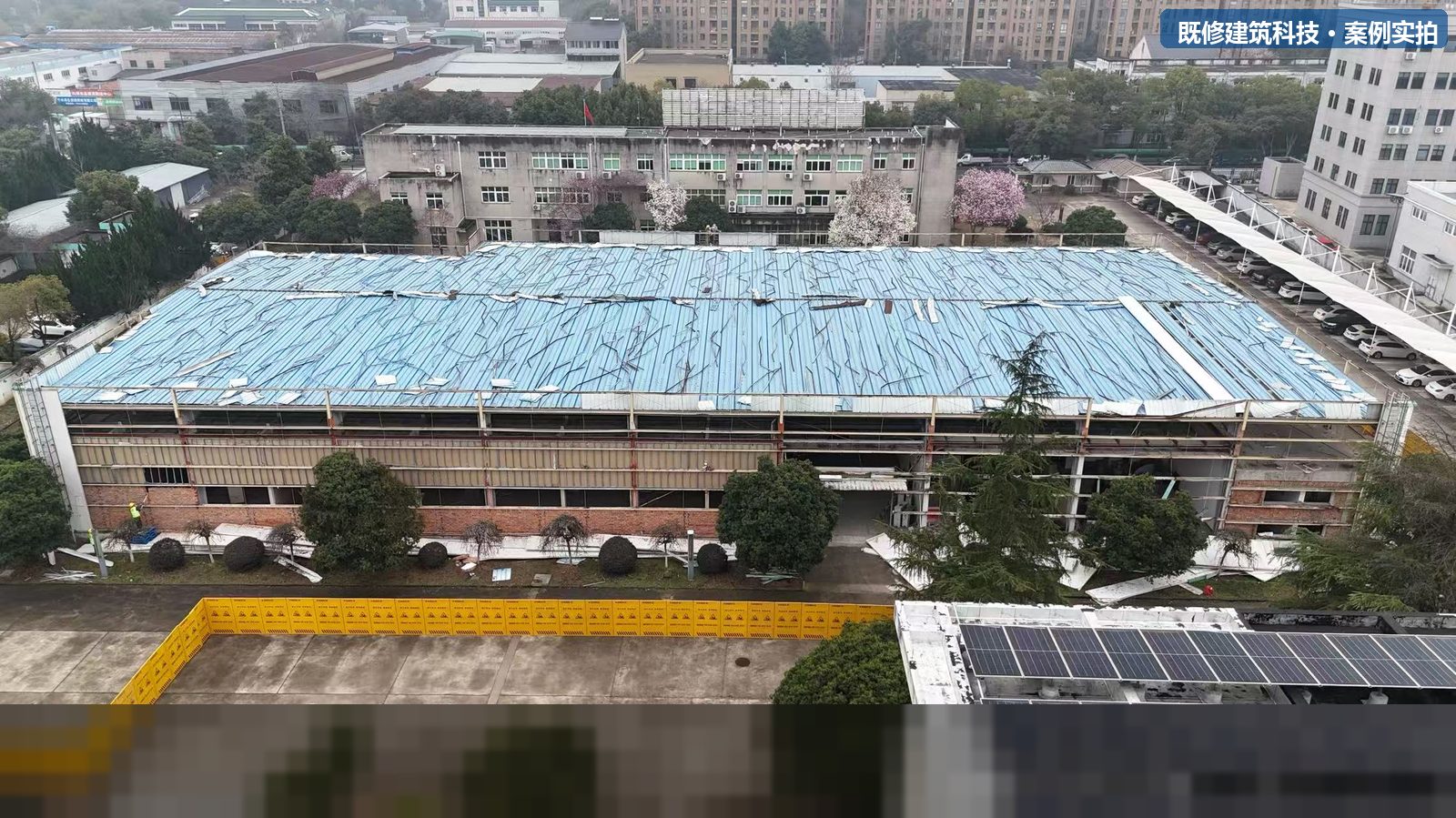

- 原屋面/外墙拆除分段拆除旧彩钢瓦与旧外墙板,废料集中堆放、分类清运,保证仓库正常使用不受影响

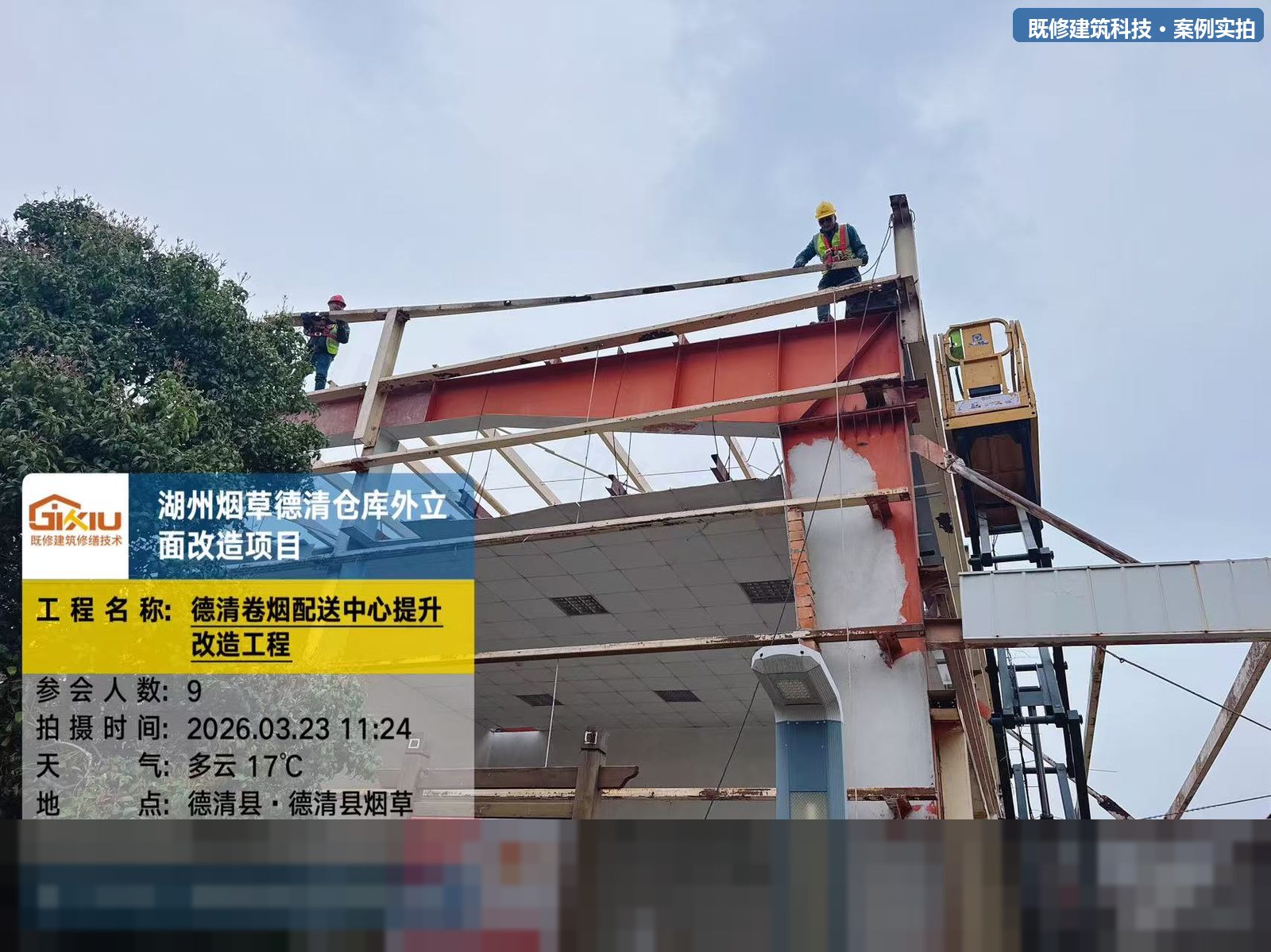

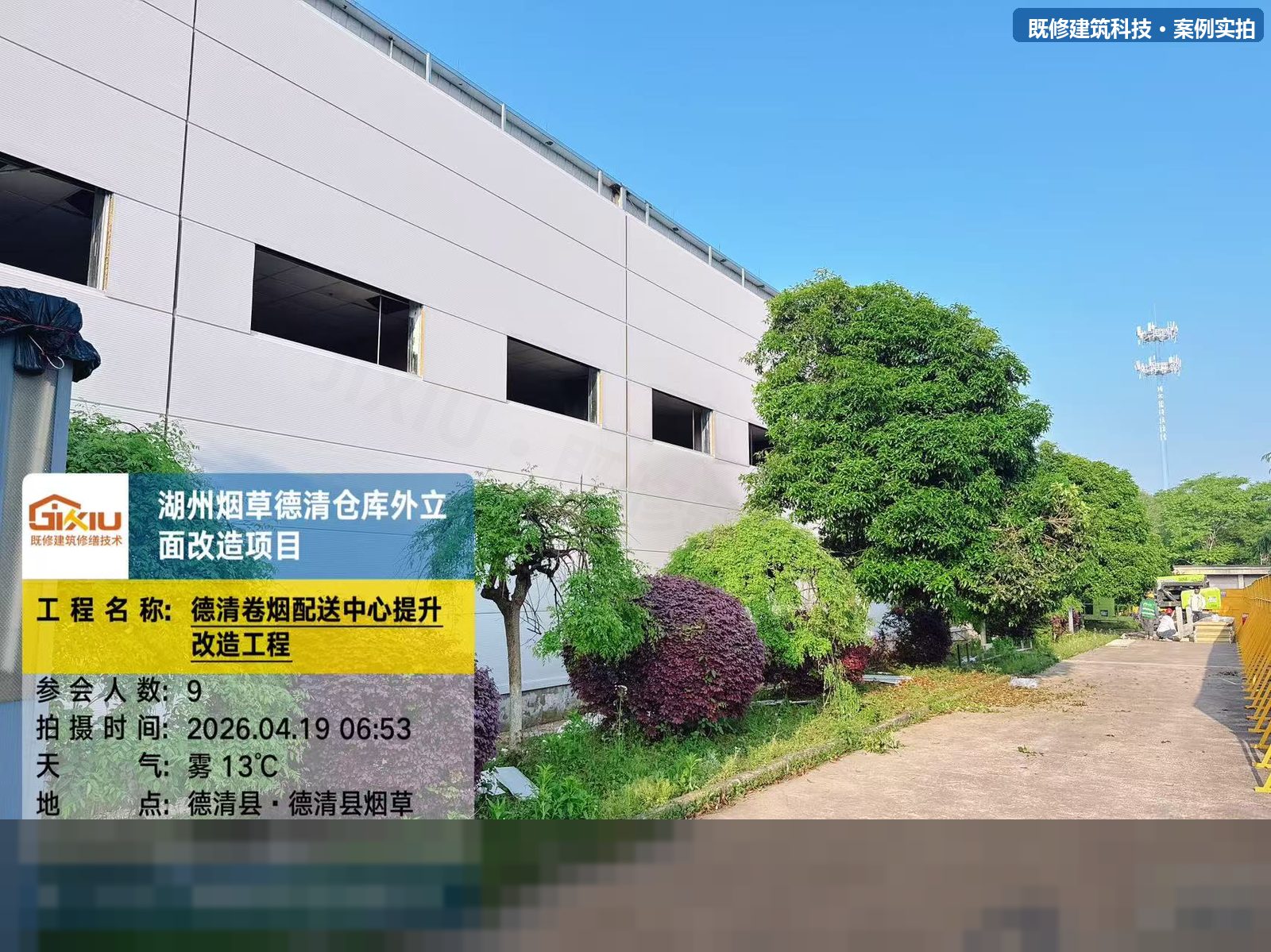

- 基层检查与除锈加固钢结构表面抛丸除锈,刷环氧富锌底漆+丙烯酸面漆;松动檩条与连接件全部更换加固

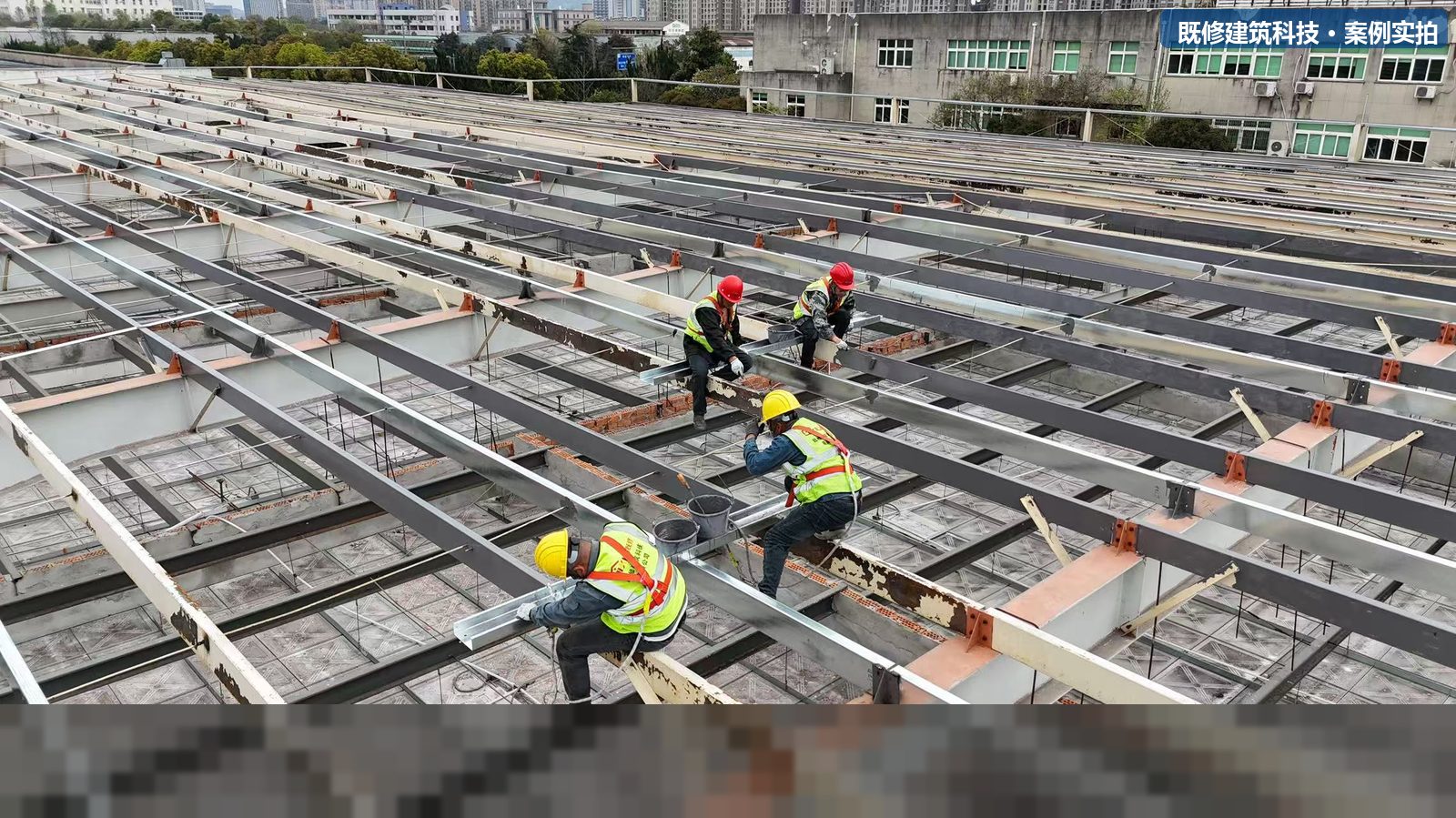

- 檩条安装与保温层铺设新热镀锌檩条按图施工,间距 ≤ 1.5m;铺设 50mm 玻璃棉保温层,提升屋面节能效果

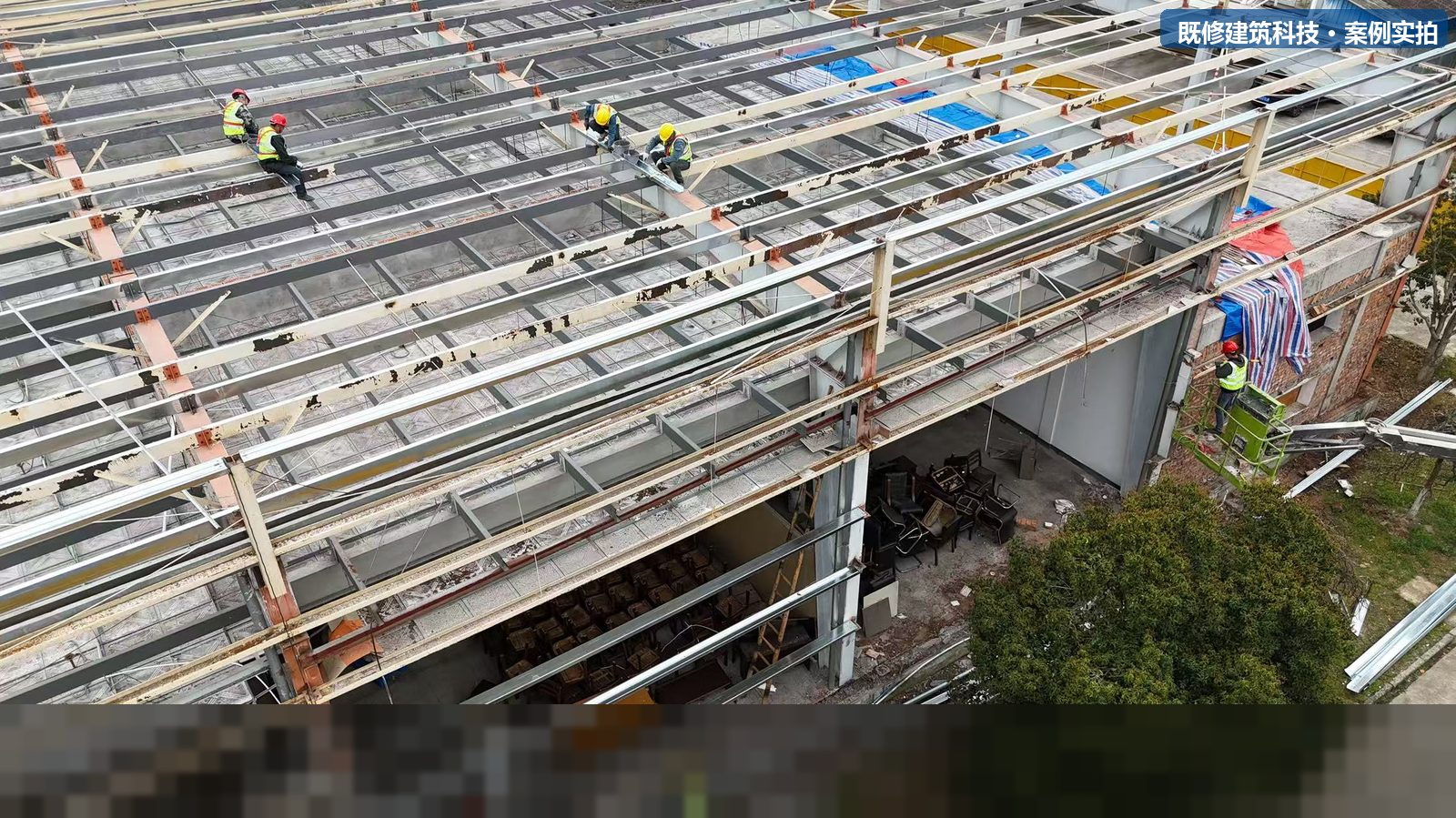

- 新彩钢瓦铺装与咬合0.5mm 高耐候彩钢瓦采用 360° 直立锁边工艺,咬合严密,搭接长度 ≥ 200mm,自攻钉带防水垫圈

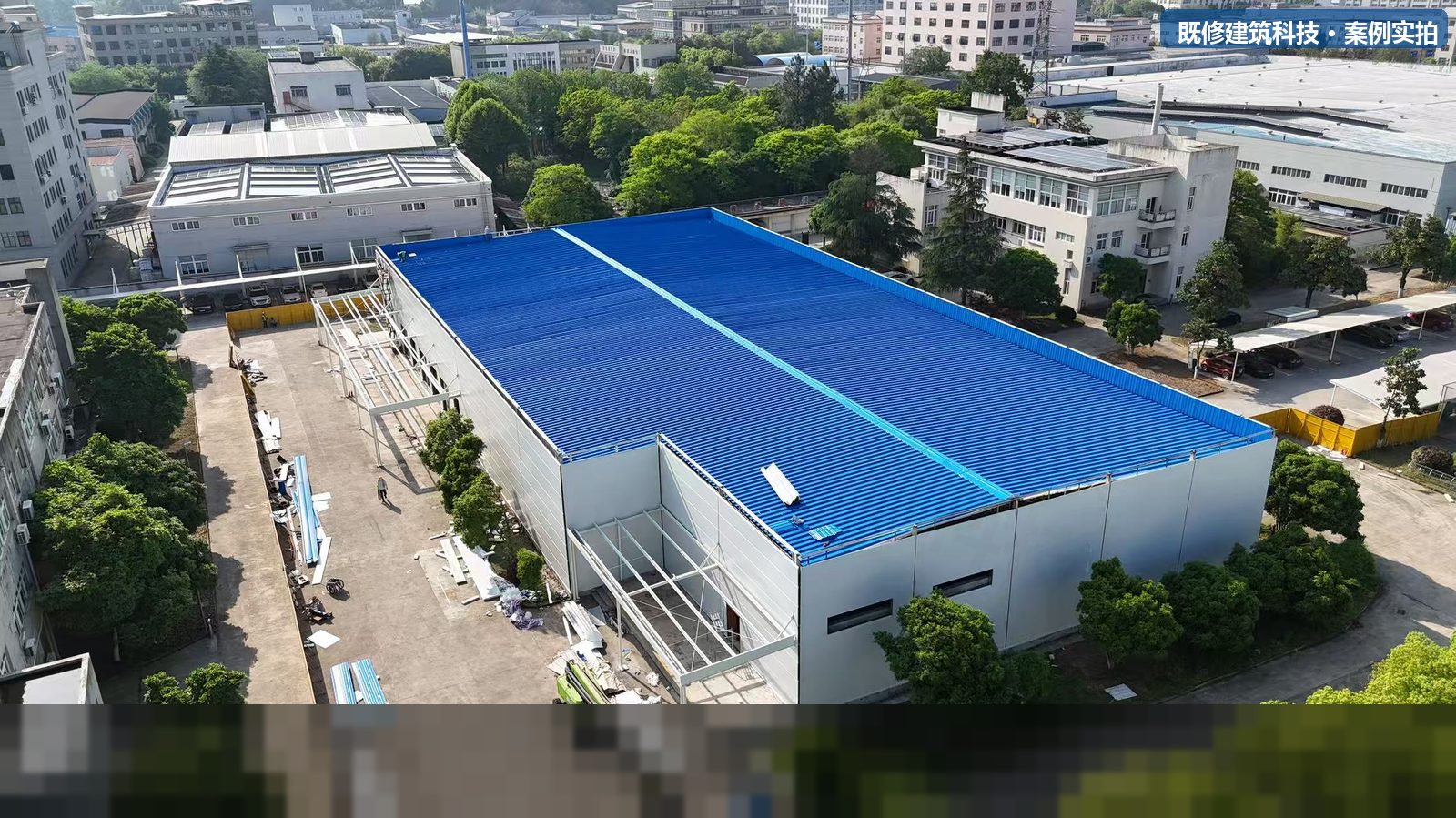

- 天沟、落水系统更换不锈钢天沟、落水管整体更换,坡度复核,保证排水顺畅无积水

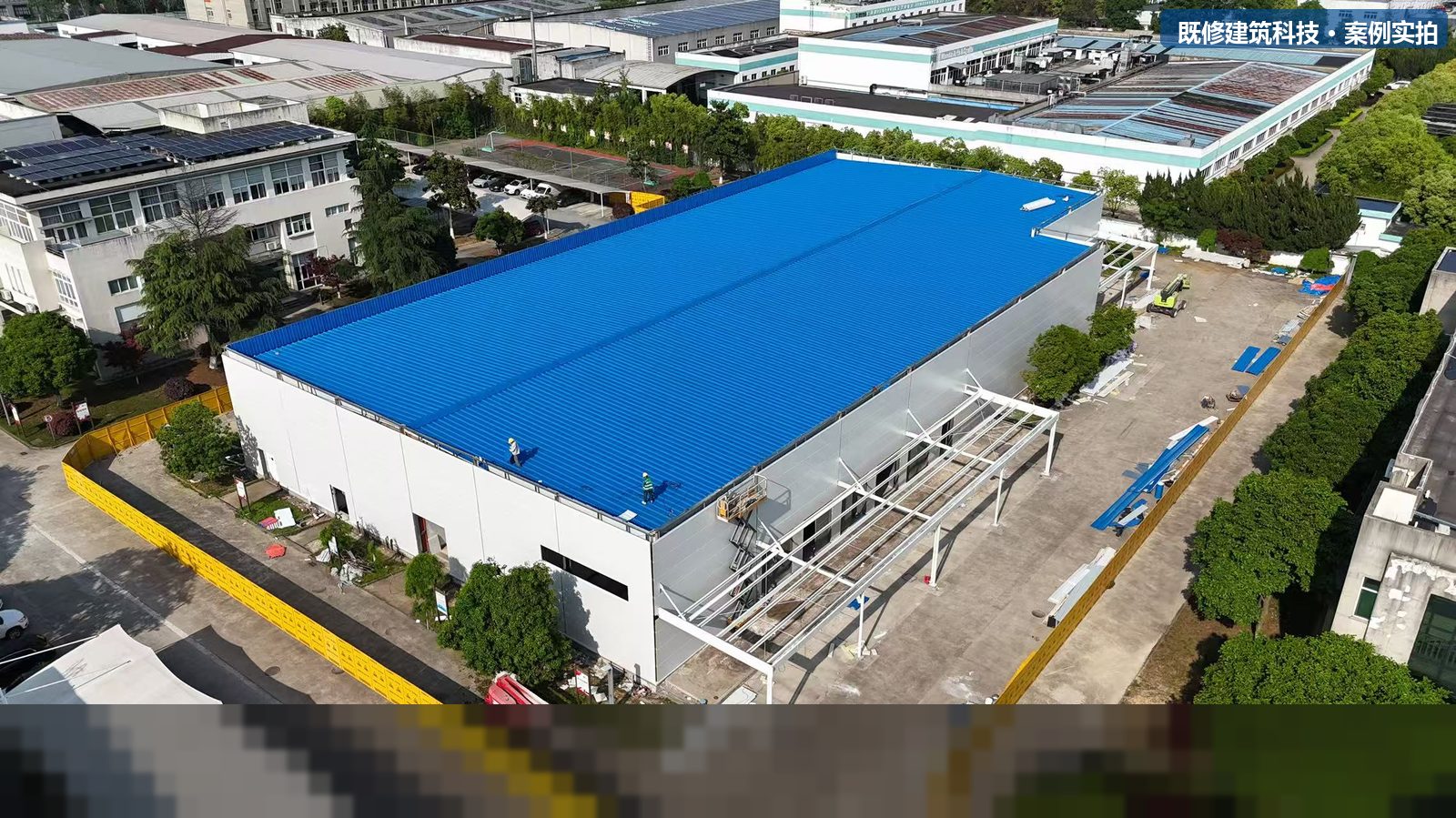

- 外墙板安装与收边分格弹线后逐块安装氟碳涂层外墙板,锚固牢固、转角与阴阳角收边美观
- 整体验收与交付淋水试验、防水节点检查、外观观感评定,合格后交付使用方
四、完工亮点Project Highlights

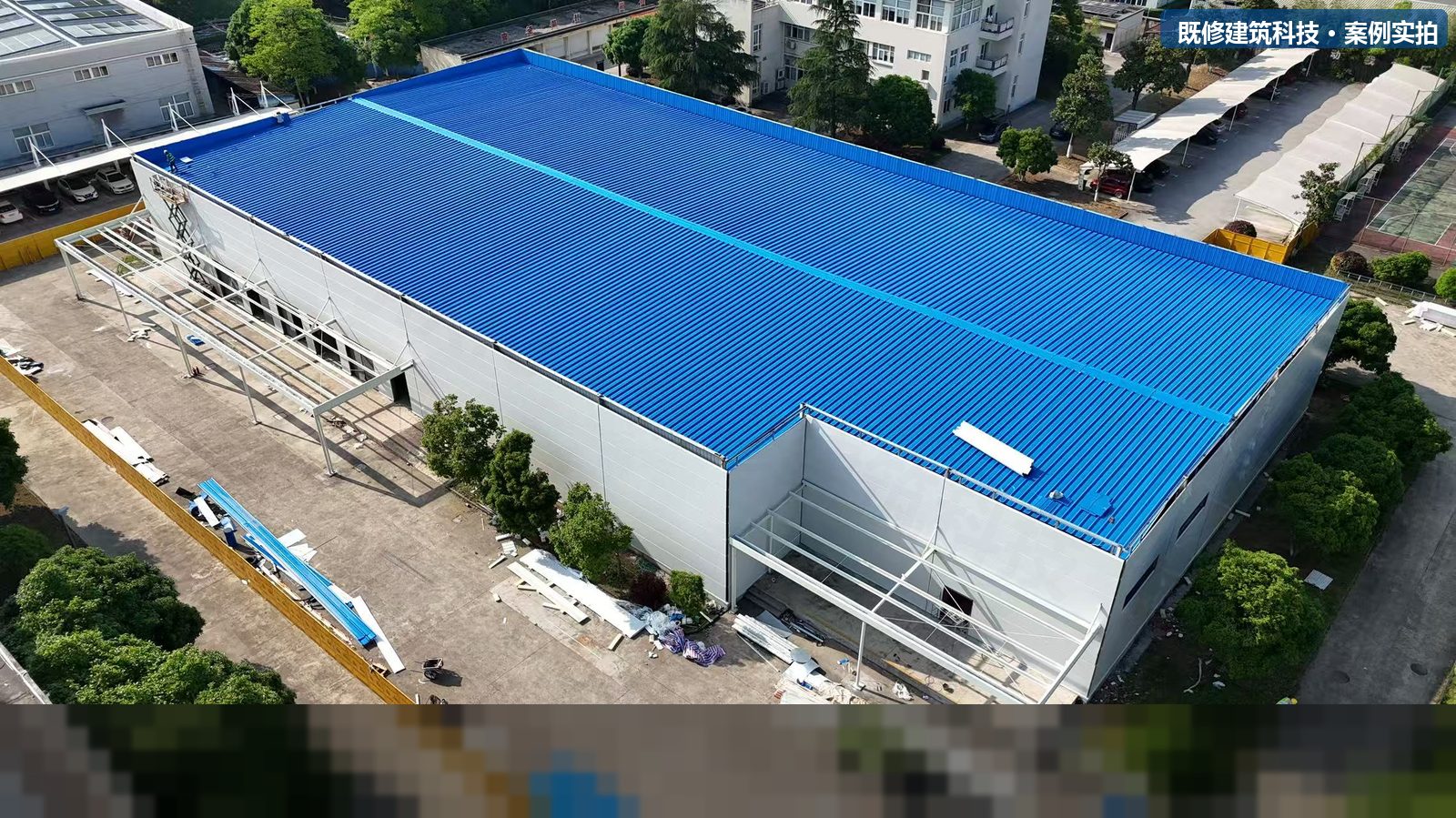

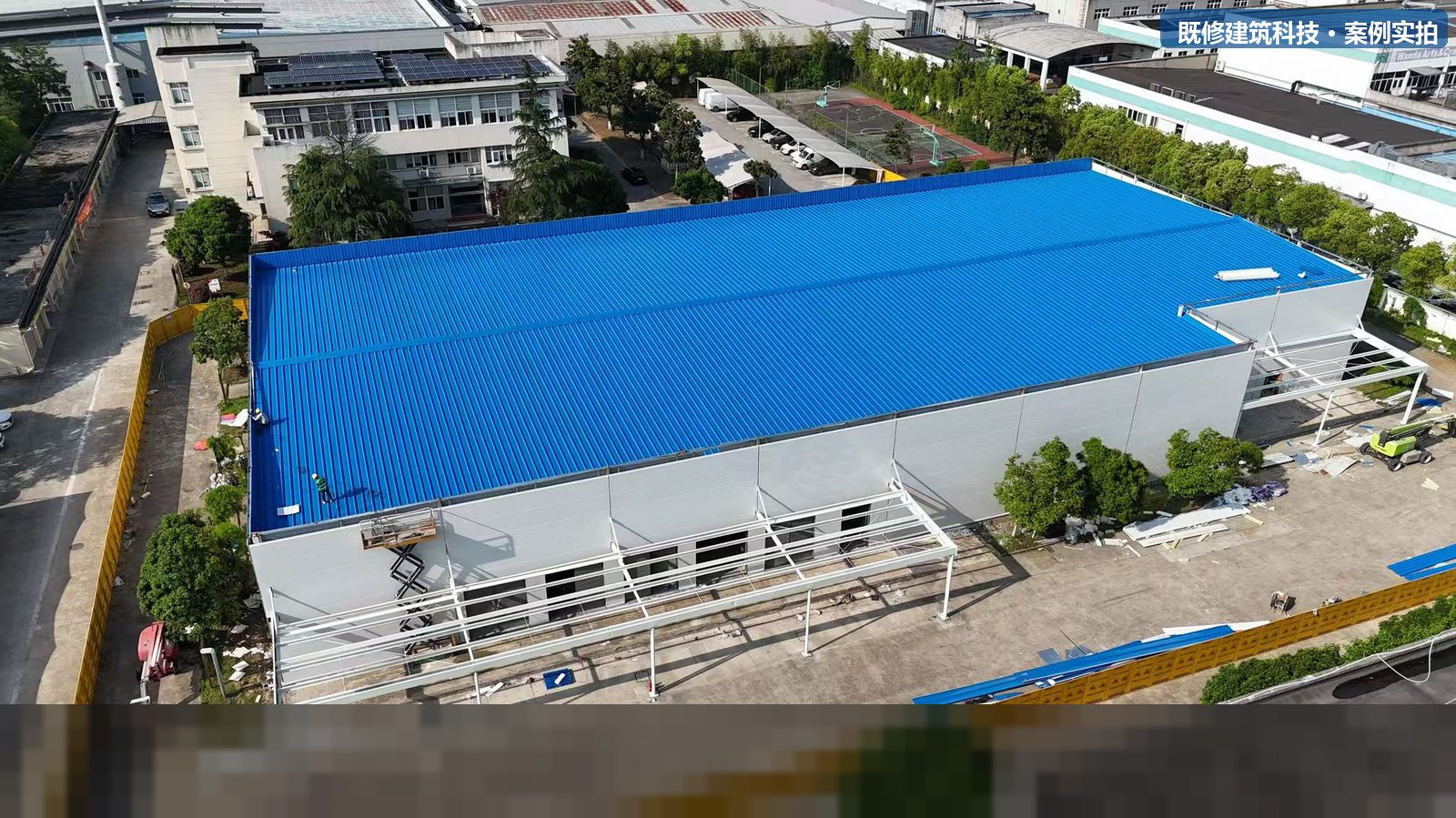

蓝色屋面 + 白色外墙,简洁大气,企业形象显著提升
彻底解决旧屋面渗漏顽疾,物资存储安全有保障
新材质耐候性强,使用寿命延长至 15 年以上
屋面反射率高,保温层加持,夏季降温能耗下降
65 天按期交付,未影响仓库日常生产运营
全过程高空作业,无任何人员伤亡与设备事故
